6月14日19时30分,随着500千伏丹砂变电站主变压器充电成功,总投资9.7亿元的500千伏务川输变电工程全面建成并正式投入运行,为黔北迎峰度夏增添新支点。
这一工程的投运,结束了务川、正安、道真等黔北县缺乏500千伏电源支撑的历史,为区域经济社会高质量发展注入澎湃动能,也标志着贵州在构建新型电力系统、服务“双碳”目标的征程上迈出坚实一步。

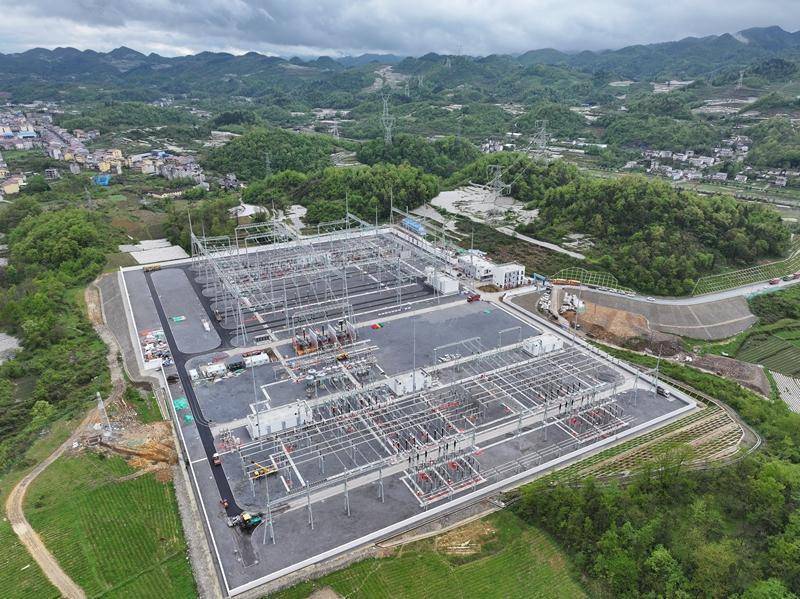

500千伏丹砂变电站。潘聪摄
丹砂变电站是贵州第30座500千伏变电站。从1992年第一座落地黔中,到如今第30座巍然矗立,贵州走过了34载不懈奋战的岁月。其中,2020年以来投运的变电站多达8座,建设速度之快、节奏之密,折射出贵州电力跨越发展的强劲脉动。
挺进深山 在“地无三尺平”处架起光明之路
黔北武陵山区山高谷深、沟壑纵横,工程线路途经务川自治县、正安县、绥阳县,全长129公里,新建铁塔282基,山地占比达72%,交叉跨越主要河流7次。其中,超过半数的塔基位于坡度30度以上的陡峭山脊,普通运输工具根本无法抵达。
如何将成千上万吨塔材、导线、金具送上山,成为摆在建设者面前的第一道难关。
“这不是在平原上立塔,而是在‘山中搭桥’。”南方电网贵州电网公司建设分公司业主项目经理王檩介绍。面对复杂地形条件,贵州送变电公司的建设者们因地制宜、大胆创新,采用“索道运输+马帮驮运+小型机械化”的立体运输模式,解决材料“上山难”问题。

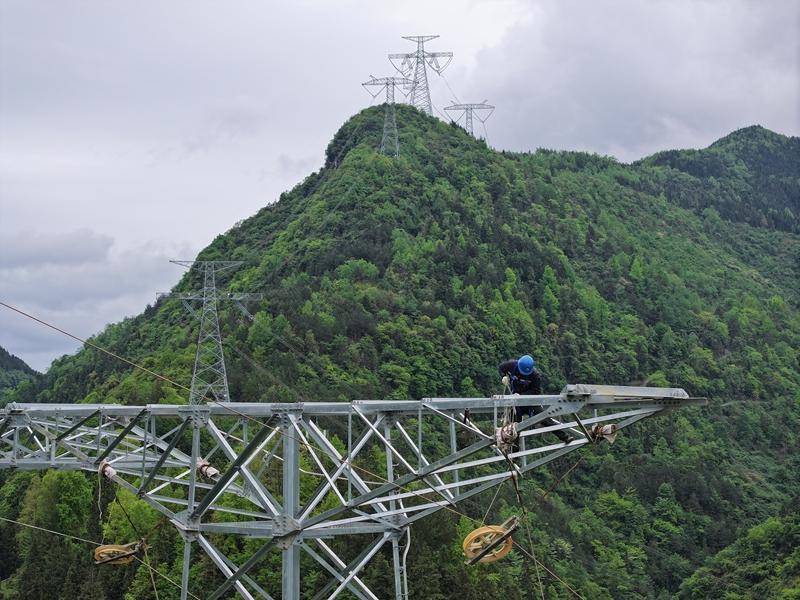

在500千伏务川输变电工程线路作业现场,施工人员正在牵引导线。潘聪摄
整个工程建设期间,累计架设索道33条、总长超45千米,投入骡马140余匹,动用小型爬山机械60余台(套),上万吨物资被安全、准时送抵每个塔位。
物资上山只是第一步,真正的考验在于线路跨越施工。工程线路需跨越高速公路及国省干道7次、110千伏及以上输电线路超110次。其中,在跨越G69银百高速公路时,项目部提前两个月进行勘察并编制专项方案,结合交通流量情况,采用张力放线法与无人机展放导引绳相结合的方式,有效减少对路面交通的影响。经过5天紧张作业,顺利完成跨越任务。
奋斗者不舍昼夜,攻坚者志在必得。自2024年7月开工建设以来,工程高峰期现场施工人员超500人,分多个作业面昼夜轮班,确保施工不停,正是这股拼劲,使得工程较原计划提前近一个月具备投运条件,并一次性通过全部调试,实现了“零缺陷、零事故、零延误”的管控目标。
赋能发展 为黔北高质量发展注入强劲动能
元股证券:ygzq.hk500千伏务川输变电工程的投运,如同一颗强劲的“电力心脏”植入黔北大地。丹砂变电站本期建设1台75万千伏安主变压器,远期规划3台,总容量可达225万千伏安。
配资网站贵州电网公司基建部副总经理吴杨表示,它的建成,从根本上改变了务川、正安、道真三县长期依赖220千伏长距离供电、电压质量易波动、缺乏备用电源的被动局面。
从电网结构看,贵州北部电网由过去的“单链式”串联升级为“双环网+辐射”的坚强架构。通过500千伏双回线路与诗乡变电站相连,进而接入遵义500千伏环网,形成了“遵义北部—东部—中心”互为支撑的坚强格局。

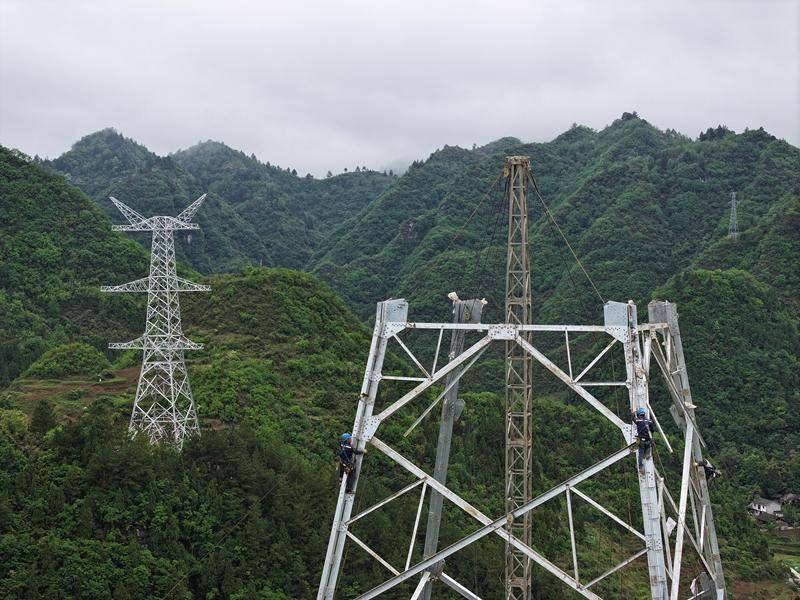

施工人员正在架设500千伏务川输变电工程的线路。潘聪摄
同时,丹砂变电站预留了至重庆彭水500千伏线路的接口,未来可配合国家“西电东送”战略,成为黔电入渝的重要关口。
更为深远的意义在于,该工程为黔北清洁能源消纳铺就了“高速公路”。务川、道真、正安地区风能、太阳能资源丰富,“十四五”以来已核准风电、光伏项目超过15个,总装机约80万千瓦,但受限于外送通道薄弱,部分新能源曾面临“建得成、送不出”的困境。“丹砂变电站专门设计两个220千伏新能源接入间隔,可同时接纳6条新能源汇集线路。”王檩说道。
数据显示,2025年,务川、正安、道真三县用电量达30.74亿千瓦时,预计“十五五”末增至64亿千瓦时,实现翻倍增长。工程的投运,将直接满足遵义东北部及北部地区快速增长的电力负荷需求。

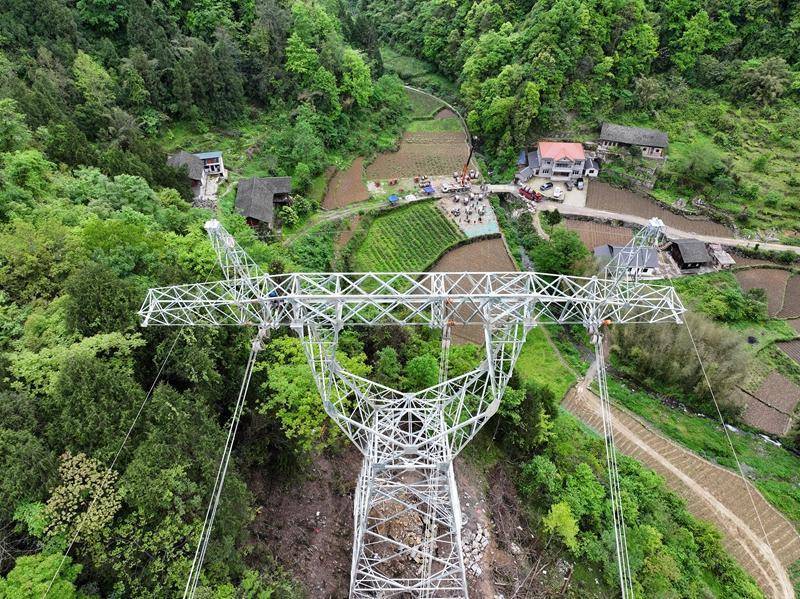

500千伏务川输变电工程线路塔基组立现场。潘聪摄
“电网结构的优化,将为三县铝、钛、氟产业集群的扩产升级,提供稳定、绿色的能源硬支撑。”遵义供电局规划发展部总经理王浪介绍。以务川自治县规划的务正道煤电铝循环经济工业园区、氟钡新材料产业园为例,未来3至5年新增的45万千瓦负荷已预留充足裕度。
从深山架线到平稳投运,从无到有、从弱到强,500千伏务川输变电工程将以强劲、绿色的姿态,源源不断输送电力动能除权后怎么看,为遵义乃至全省经济社会高质量发展保驾护航。(龙定锦、肖雨馨、汤丽姝)
